Отчет застройщика за апрель
В апреле были выполнены значительные работы на строительной площадке жилого комплекса. Мы приготовили для вас небольшой отчет по тому, что успели сделать за апрель:

- Забили сваи под строительство 7-ми новых домов КП.

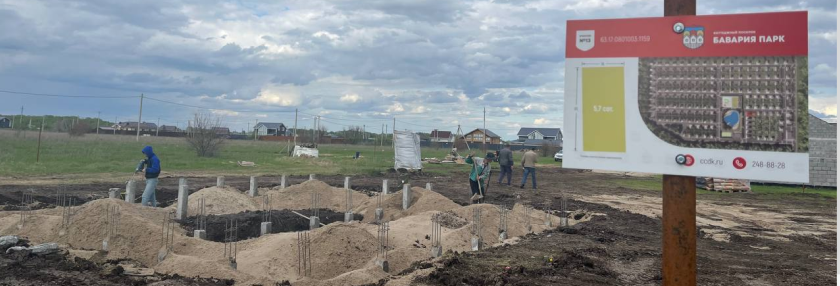

- Возвели фундамент в 100% объеме на 4-х домах, на 3-х домах идет монтаж ростверка.

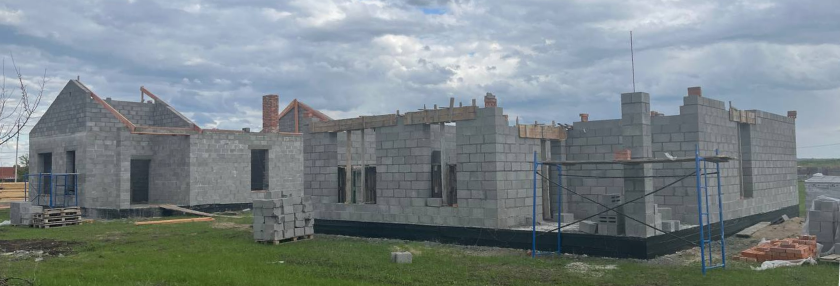

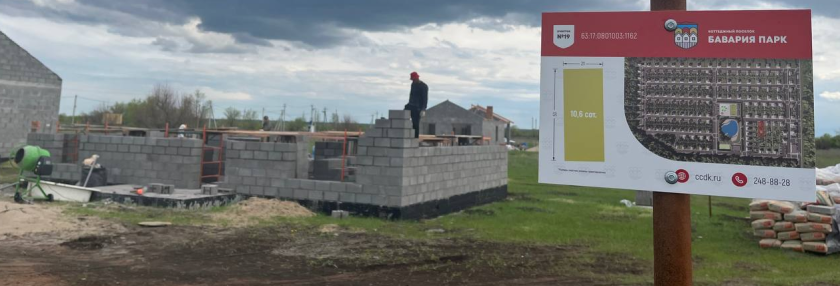

- Выполнили кладку стен в 100% объеме на 2-х домах, в работе кладка стен еще в 2-х домах.
- На 2-х домах приступили к кровельным работам.
Далее отметим улучшения в коммуникации.
- Электроснабжение: подвели 6 кВ к КП, до 15 мая планируем монтаж КТП.
- Газоснабжение: завершили проектирование внутренних магистралей газопровода.
- Водоснабжение: на четырех домах выполнено устройство скважины в 100% объеме.
А также были выполнены кадастровые работы:
- Получили выписки из ЕГРН на все участки!
- Выполнили вынос точек всех участков 1 этапа строительства.
- 2-3 мая подаем документы на присвоение почтовых адресов.
Мы стремимся не только к высокому качеству строительства, но и к превосходному обслуживанию клиентов. Мы гордимся тем, что делимся нашими достижениями с вами, и мы уверены, что наше партнерство будет успешным и долгосрочным!
